来源:三一旋挖工法研究院    作者:未知    发布时间:2015-06-09 21:12

    旋挖施工如何处理沉渣问题一直是令人头疼的事情,而规范又偏偏对沉渣厚度有非常严苛的规定。GB50202-2002规定,钻孔灌注桩孔底最大沉渣厚度允许值为:端承桩≤50mm,摩擦桩≤150 mm。在JGJ94-2008《建筑桩基技术规范》规定端承桩≤50mm,摩擦桩≤100 mm。因此能否很好的完成沉渣处理,对于旋挖施工尤为关键。我们将花三天的时间,向大家介绍三种清渣方法。第一种方法为正循环清渣:

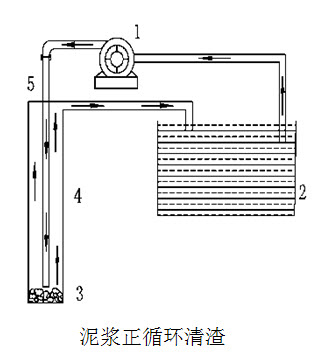

原理:通过泥浆泵和导管将泥浆泵入孔底,借助泥浆较大的流速将孔底沉渣吹散、泛起,随着泥浆一起向上运动,排出孔外。适宜用于:桩孔直径较小,深度较小的工程。具体搭建清渣系统可以参考下图:



优点是:设备和操作都很简单;

缺点是:因为要不停的置换泥浆,因此消耗时间较长。

正循环配置清单:

1.泥浆泵

为泥浆正循环提供动力,考虑其流量、扬程作为选择依据。建议配置3PN、4PN泵,功率12KW~30KW。(PN、PNL系列泵属于单级单吸悬臂式泥浆泵。)具体功率要根据桩径和桩深来选择。

2.导管:灌注砼的特密管。

3.变径接头(导管帽)

连接导管和泥浆泵胶管的变径接头,要求密封性好,在接头上焊接吊耳,泥浆循环清渣时可以适当提放导管,加大沉渣扰动范围,加快清渣效率。

4.泥浆胶管:连接泥浆泵出口和导管变径接头,长度根据现场情况配置等等。
